1、適用范圍
本施工工藝適用于工業與民用建筑的蒸壓加氣混凝土砌塊填充墻砌體工程施工。
2、材料性能要求
(1)蒸壓加氣混凝土砌塊等:蒸壓加氣混凝土砌塊的品種、強度等級必須符合設計要求,并應規格一致,砌塊齡期應超過28d;產品有出廠合格證及復試單。
(2)水泥:宜采用強度等級32.5級普通硅酸鹽水泥或礦渣硅酸鹽水泥,產品應有出廠合格證及復試報告。
(3)砂:宜用中砂,并通過5mm篩孔。配制M5(含M5)以上砂漿,砂的含泥量不應超過5%;M5以下砂漿,砂的含泥量不應超過10%,不得含有草根等雜物。
(4)摻合料:有石灰膏、磨細生石灰粉、電石膏和粉煤灰等,石灰膏的熟化時間不應少于7d,嚴禁使用凍結或脫水硬化的石灰膏。
(5)水:自來水或潔凈生活用水。
(6)其他材料:墻體拉結筋、門窗洞口預埋木磚或埋件、門窗洞口預制過梁等砌筑前應準備完善。
3、主要機具設備
(1)機具:應備有砂漿攪拌機、篩砂機和淋灰機等。
2)工具:應備有大鏟、刨錛、瓦刀、泥桶、存灰槽、磚夾、篩子、勾縫條、運磚車、灰漿車、翻斗車和磚籠等。
(3)檢測工具:水準儀、經緯儀、鋼卷尺、百格網、皮數桿、線墜、水平尺、磅秤、砂漿試模等。
4 、作業條件
(1)對工人技術交底完畢,項目部管理制度健全,管理人員持證上崗,熟練技工占總操作人員70%以上。
(2)砌筑前,基礎或結構應經驗收合格,彈好墻身軸線、墻邊線、門窗洞口和柱子的位置線。
(3)根據統一標高控制線及窗臺、窗頂標高,預排出砌塊的皮數線,皮數線可劃在柱、墻上,并標明拉結筋、圈梁、過梁等的尺寸標高,皮數線經質量部門驗收合格。
(4)根據最下面第一皮磚的標高,拉通線檢查,如水平灰縫厚度超過20㎜,先用C15以上混凝土找平。嚴禁用砂漿或砂漿包碎磚找平。
(5)砌筑部位(基礎或樓板等)的灰渣,雜物清除干凈,并澆水濕潤。
(6)砂漿由資質的試驗室做好試配,確定配合比;根據砌筑量準備好砂漿試模。
(7)隨砌隨搭好腳手架;垂直運輸機具準備就緒。
(8)構造柱鋼筋綁扎,隱蔽工程驗收完畢。
(9)填充外墻施工時,外防護腳手架應隨樓層搭設完畢,墻體距外腳手架間的間隙應設置水平防護,防止高空墜落。內墻已準備好工具式腳手架。
(10)“三寶”配齊,“四口”和“五臨邊”做好防護

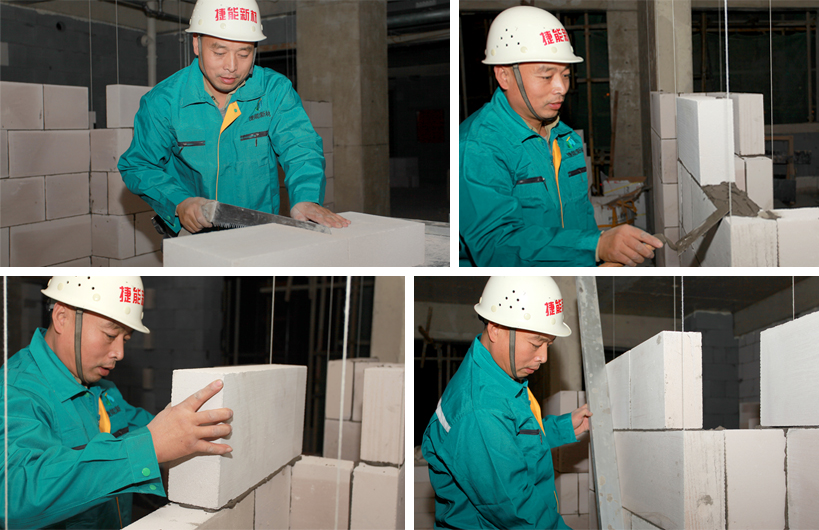

5、工藝流程
